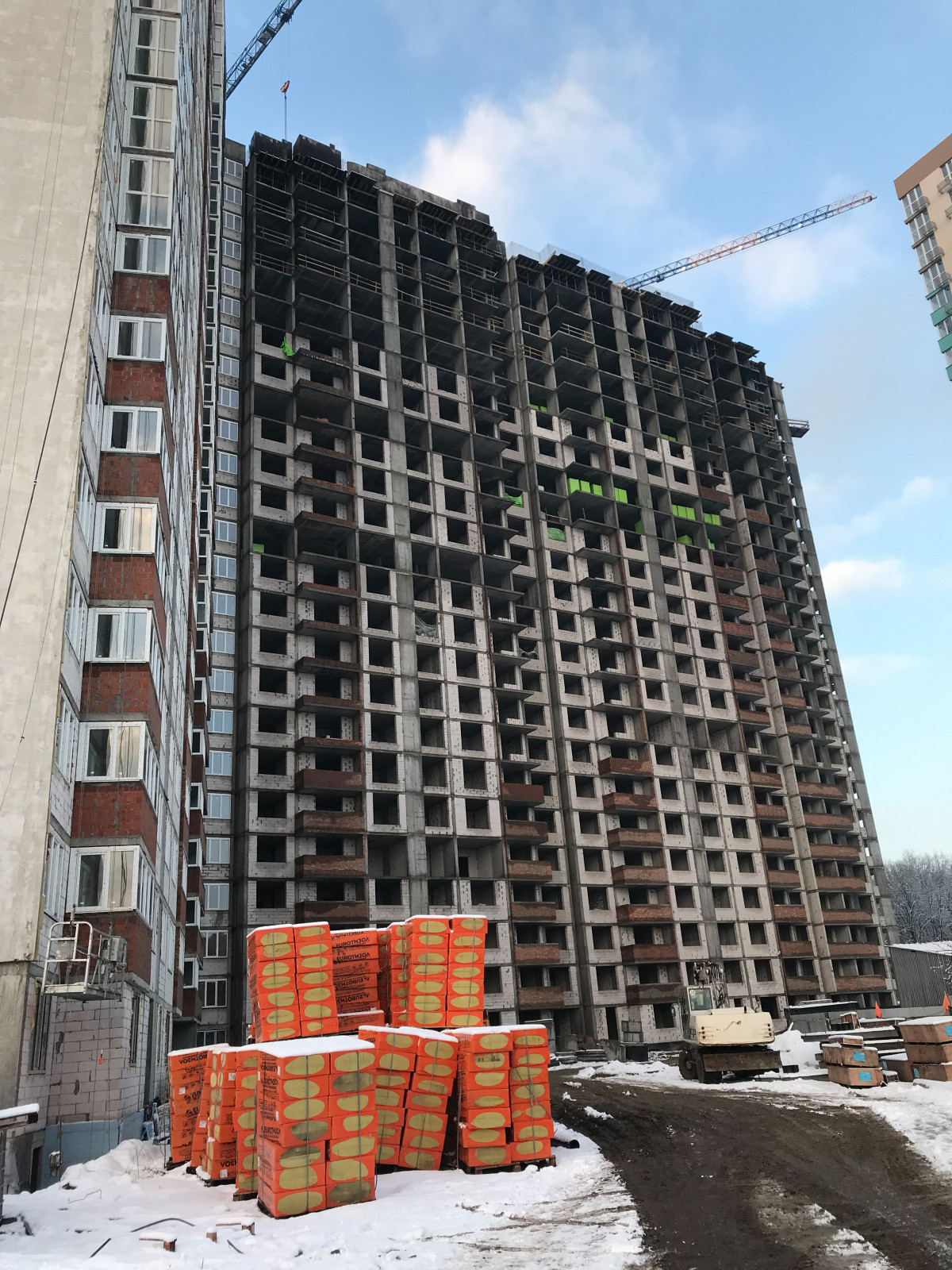

Динаміка будівництва станом на 06.02.19
Шановні покупці, пропонуємо ознайомитися з динамікою будівництва станом на 06.02.19 р.:
1 черга
Проводяться роботи з фарбування фасаду, фарбування стель в квартирах з ремонтом.
Проводяться внутрішні інженерні та сантехнічні роботи.
Виконується установка кошиків під кондиціонери.
Проводиться підключення комунікацій до будинку.
Виконуються ремонтні роботи на 4, 13-14 поверсі.
2 черга, 2 секція
Виконуються покрівельні роботи.
Штукатурка стін – 3, 4, 9, 11, 13, 14, 18 поверх.
Заливка стяжки підлоги – 2-11 поверх.
Проводяться роботи з утеплення будинку.
2 черга, 3 секція
Виконуються покрівельні роботи.
Штукатурка стін – 3, 4, 9, 11, 13, 14, 18 поверх.
Заливка стяжки підлоги – з 2 по 11 поверх.
3 черга, 4 секція
Виконується кладка з 1 по 13 поверх.
Кладка – 14-20 поверх.
3 черга 5 секція
Виконується кладка з 13 по 19 поверх.
3 черга 6 секція
Виконується перекриття вертикальних елементів 25 поверху.
Виконується кладка з 13 по 19 поверх.
Фотозвіт з будівництва Ви можете подивитися в нашій галереї.
З повагою, компанія "Інтергал-Буд"
