Динаміка будівництва на 10.07.24

Шановні покупці! Вашій увазі щомісячна фіксація динаміки будівництва за квітень.

Будинок №4

Улаштування стін і перегородок - 98%.

Монтаж металопластикових конструкцій - 82%.

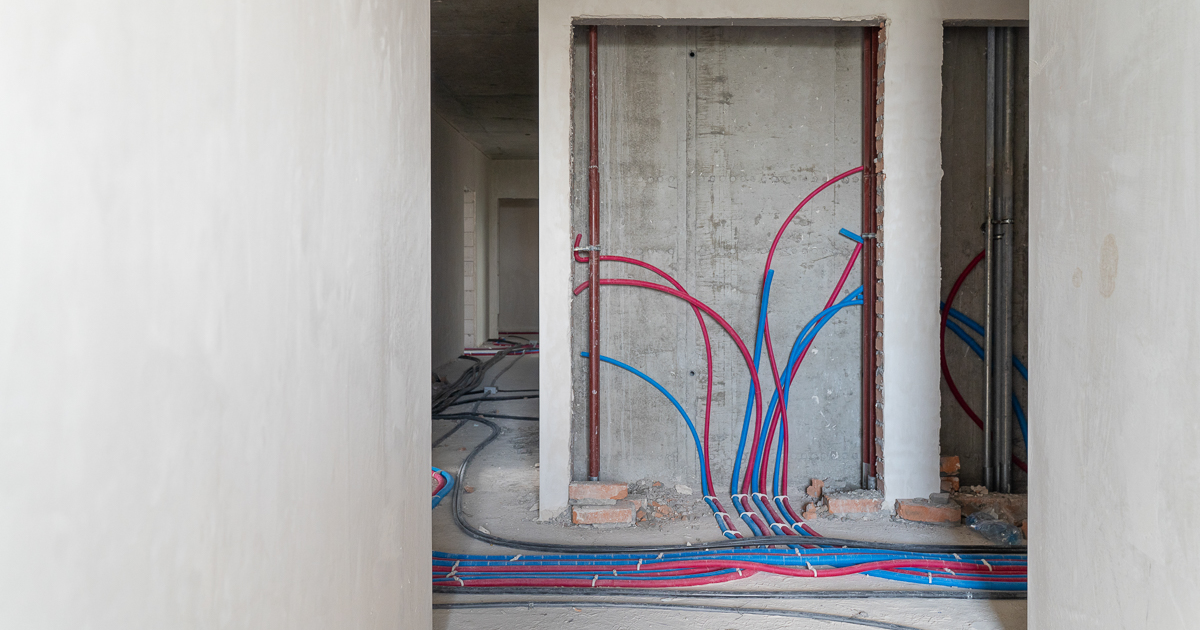

Система внутрішнього водопостачання та каналізації - 62%.

Система внутрішнього опалення - 40%.

Система внутрішнього електропостачання - 42%.

Влаштування протипожежних систем - 39%.

Влаштування димовидалення та вентиляції - 15%.

Тинькування стін – 81%.

Улаштування стяжки - 63%.

Улаштування фасадів - 42%.


Будинок №5

Улаштування стін і перегородок - 60%.

Монтаж металопластикових конструкцій – 46%.

Система внутрішнього водопостачання та каналізації - 9%.

Тинькування стін – 25%.


Дитячий садочок

Влаштування котловану  – 100%.

Влаштування фундаментної плити – 100%.

Улаштування монолітного каркасу – 100%.

Улаштування стін і перегородок, кладка – 48%.

Улаштування монолітних сходів в підвал – 100%.

Вертикальна гідроізоляція стін підвалу та зворотна засипка пазух котловану – 50%.


Паркінг

Зворотня засипка пазух паркінгу, частина 1 та 2 – 100%.

Влаштування монолітних конструкцій пандусу, частина 3 та 4 – 100%.

Влаштування вертикальної гідроізоляції, частина 3 та 4 - 22%.

Влаштування котловану паркінгу, частина 5 – 100%.

Влаштування фундаментної плити, частина 5 – 100%.

Влаштування монолітних конструкцій, частина 5 – 98%.

Влаштування монолітних конструкцій пандусу, частина 6 – 100%.


Більше фото динаміки у розділі "Хід будівництва".
