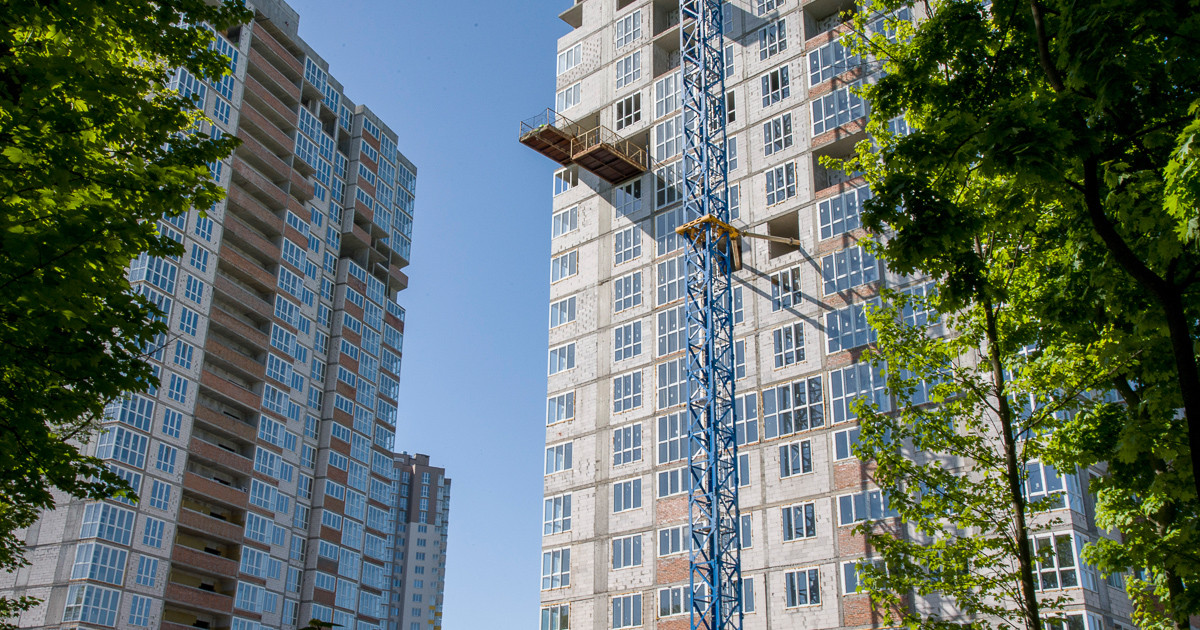

Динаміка будівництва на 10.05.24

Шановні покупці! Вашій увазі щомісячна фіксація динаміки будівництва за квітень.

Будинок №4

Улаштування стін і перегородок - 95%.

Монтаж металопластикових конструкцій - 79%.

Система внутрішнього водопостачання та каналізації - 49%.

Система внутрішнього опалення - 30%.

Система внутрішнього електропостачання - 34%.

Влаштування протипожежних систем - 28%.

Влаштування димовидалення та вентиляції - 15%.

Тинькування стін – 63%.

Улаштування стяжки - 48%.

Улаштування фасадів - 12%.

Улаштування цегляної кладки на покрівлі – 100%.


Будинок №5

Улаштування стін і перегородок - 60%.

Монтаж металопластикових конструкцій – 46%.

Система внутрішнього водопостачання та каналізації - 8%.

Тинькування стін – 20%.

Улаштування цегляної кладки на покрівлі - 100%.


Дитячий садочок

Влаштування котловану  – 100%.

Влаштування фундаментної плити – 100%.

Улаштування монолітного каркасу – 50%.


Паркінг

Зворотня засипка пазух паркінгу, частина 1 та 2 – 90%.

Влаштування монолітних конструкцій пандусу, частина 3 та 4 – 90%.

Влаштування вертикальної гідроізоляції, частина 3 та 4 - 2%.

Влаштування котловану паркінгу, частина 5 – 100%.

Влаштування фундаментної плити, частина 5 – 100%.

Влаштування монолітних конструкцій, частина 5 – 95%.

Влаштування монолітних конструкцій пандусу, частина 6 – 90%.


Більше фото динаміки у розділі "Хід будівництва".
