Динаміка будівництва станом на 10.10.25
Шановні інвестори! Вашій увазі щомісячна фіксація динаміки будівництва.

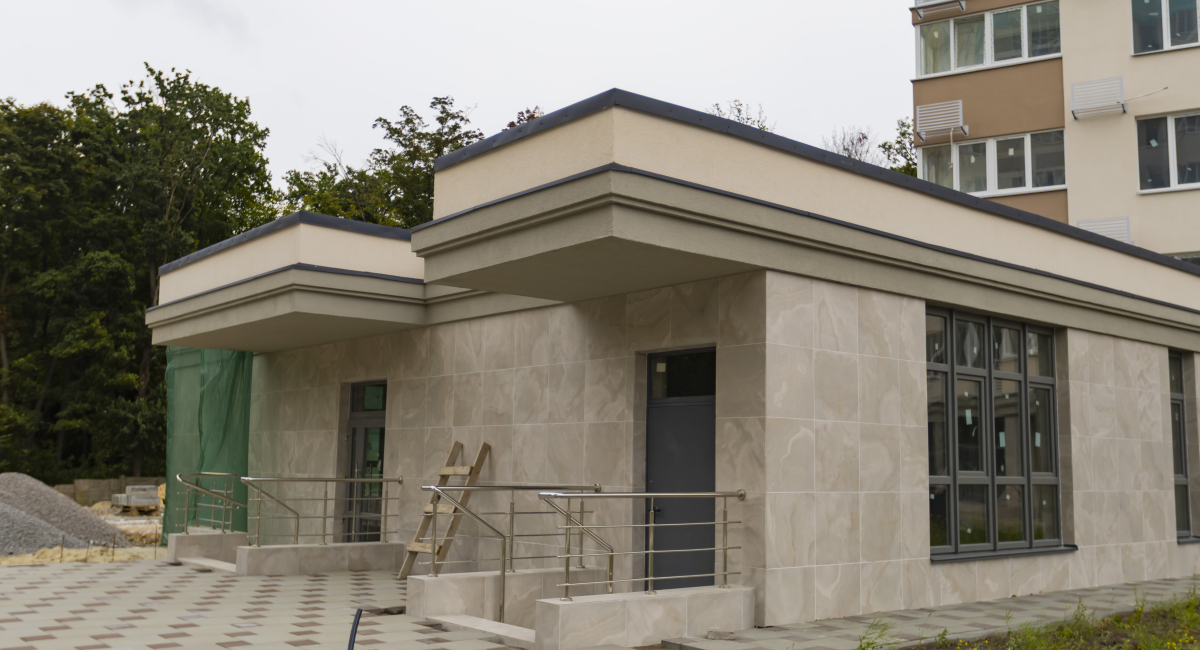

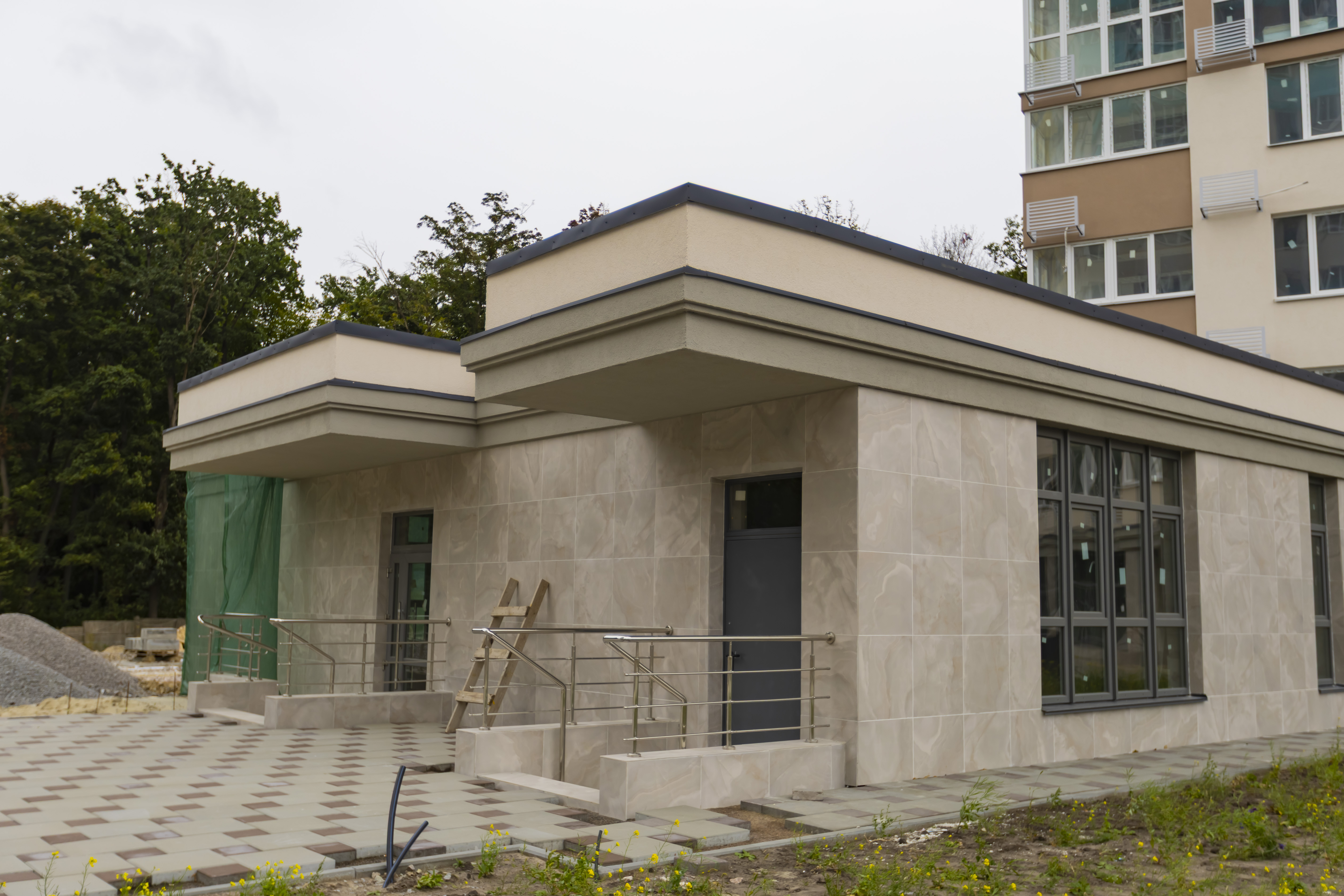

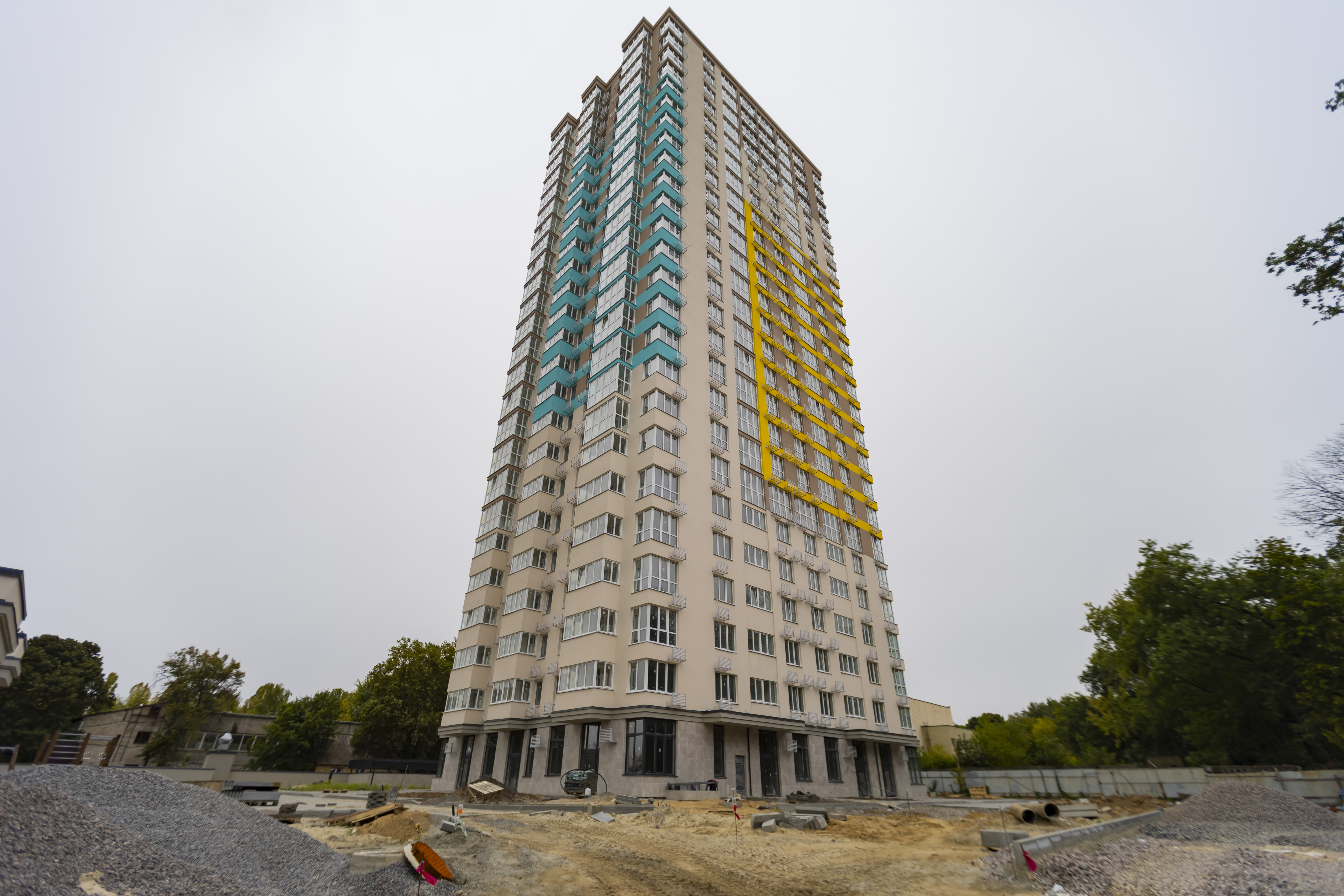

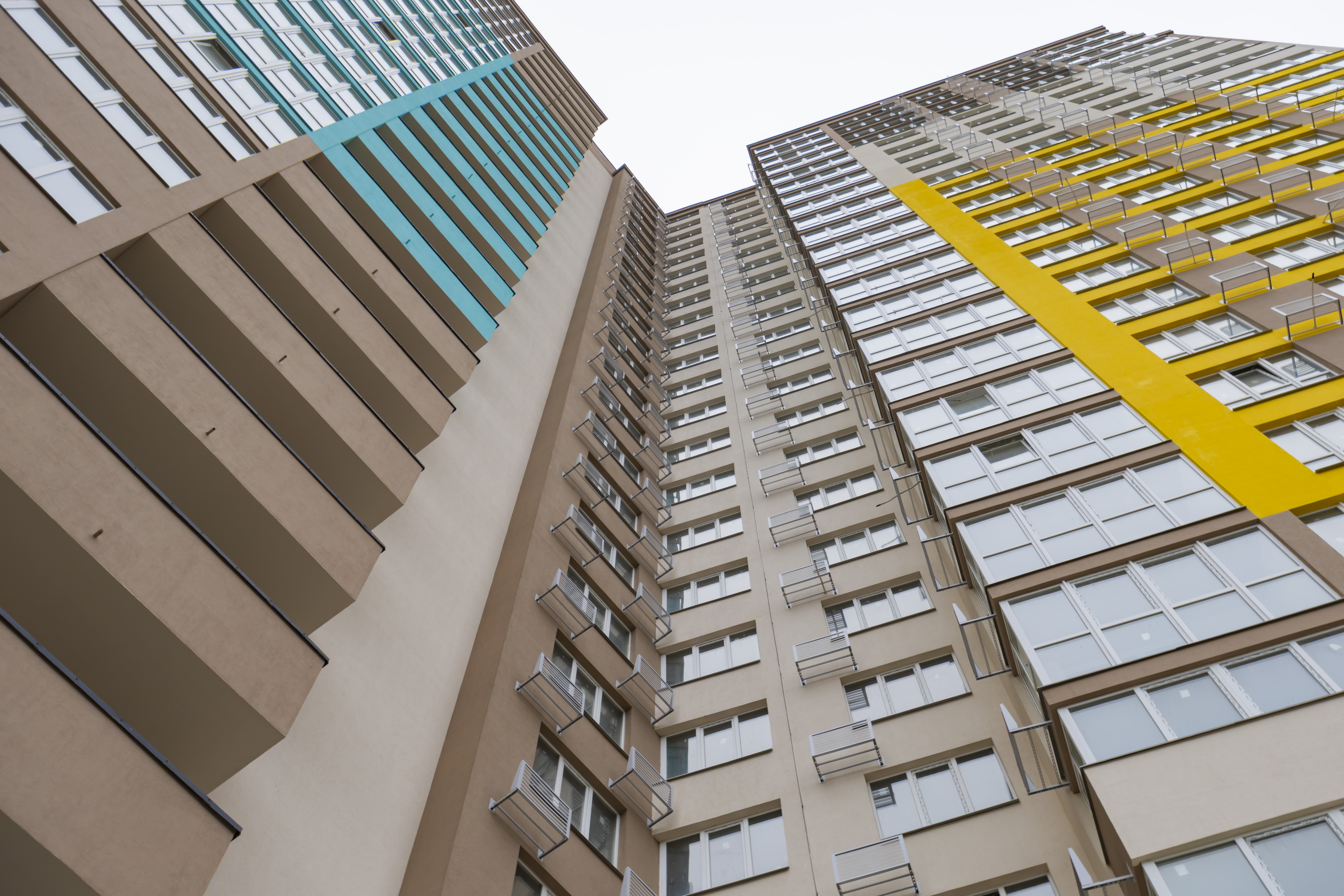

Будинок №4
Система внутрішнього опалення - 100%.

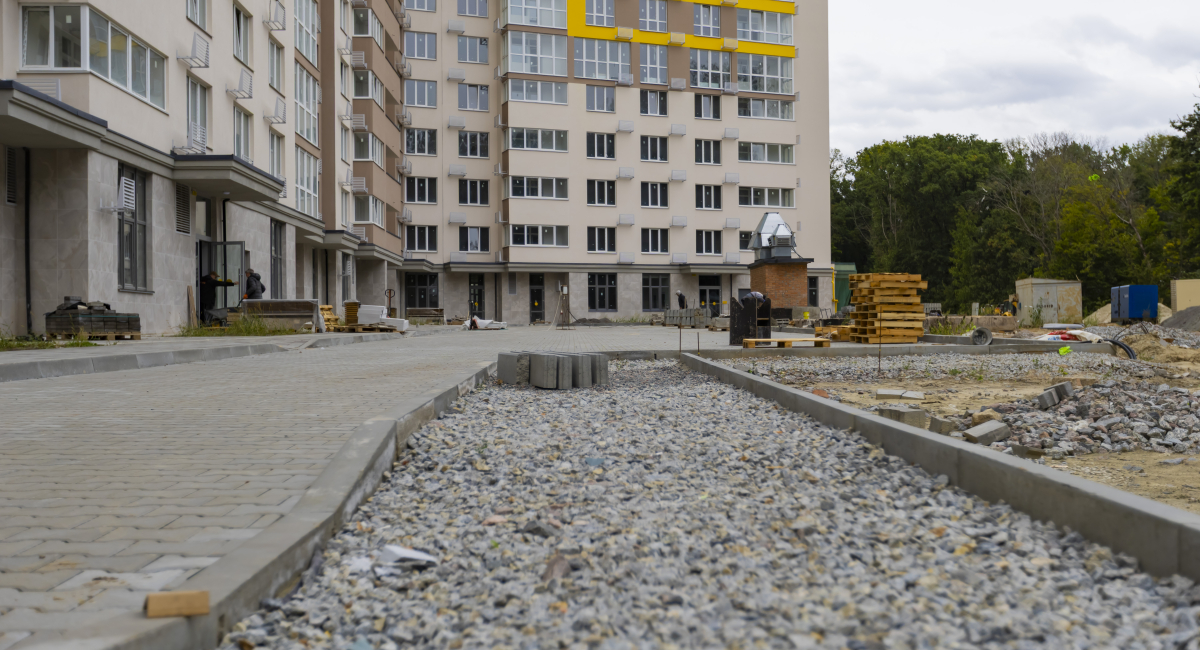

Влаштування тротуарів з плитки - 60%.
Влаштування газонів з шаром родючого грунту - 65%.
Влаштування дитячого майданчику - 60%.

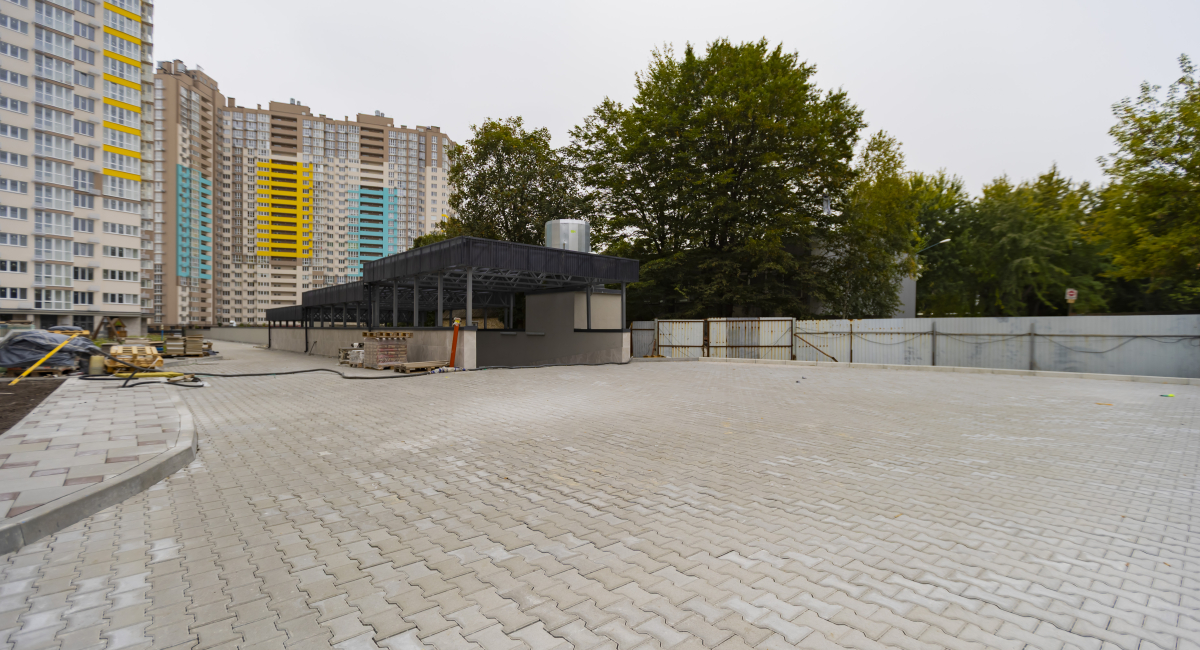

Благоустрій території - 59%

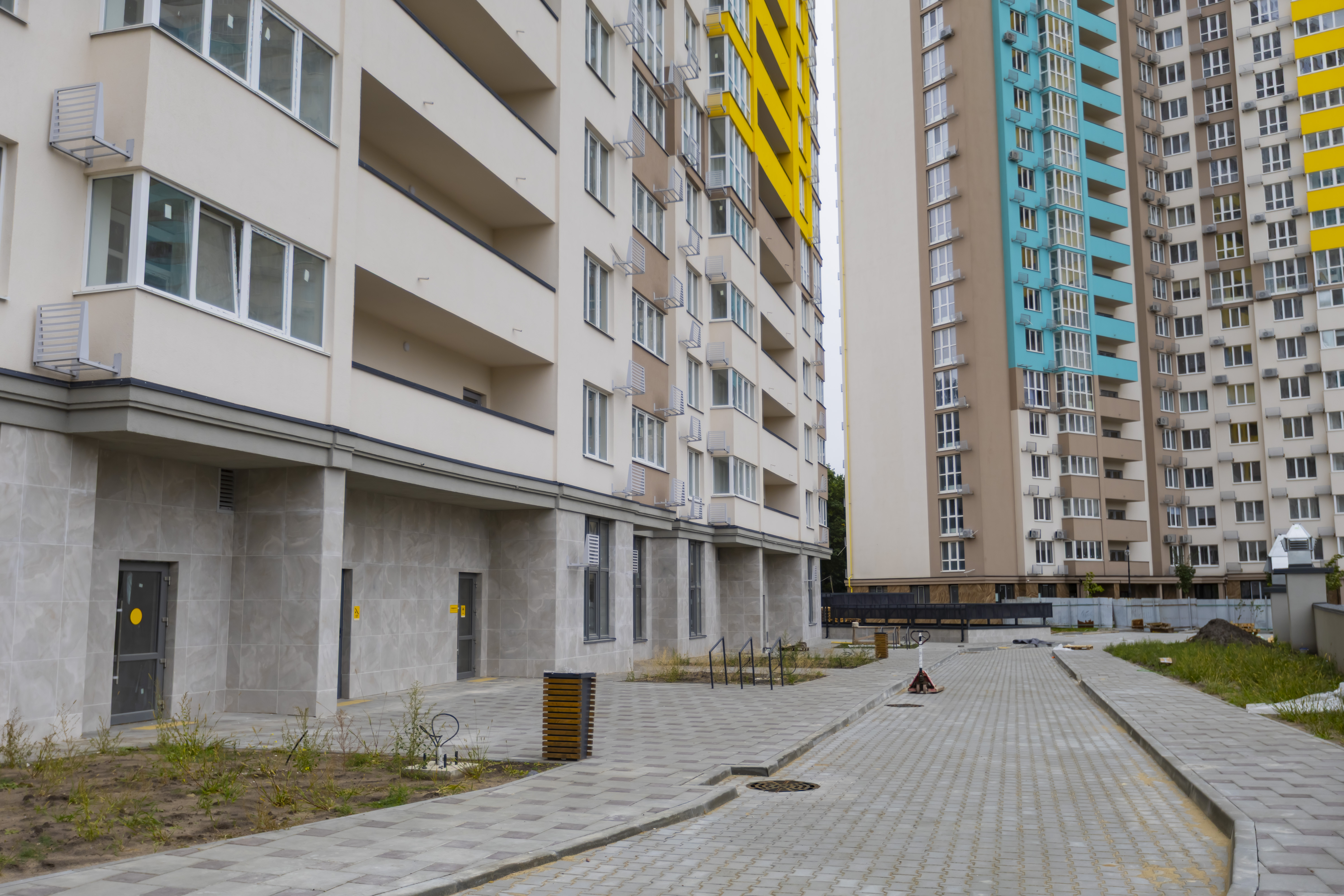

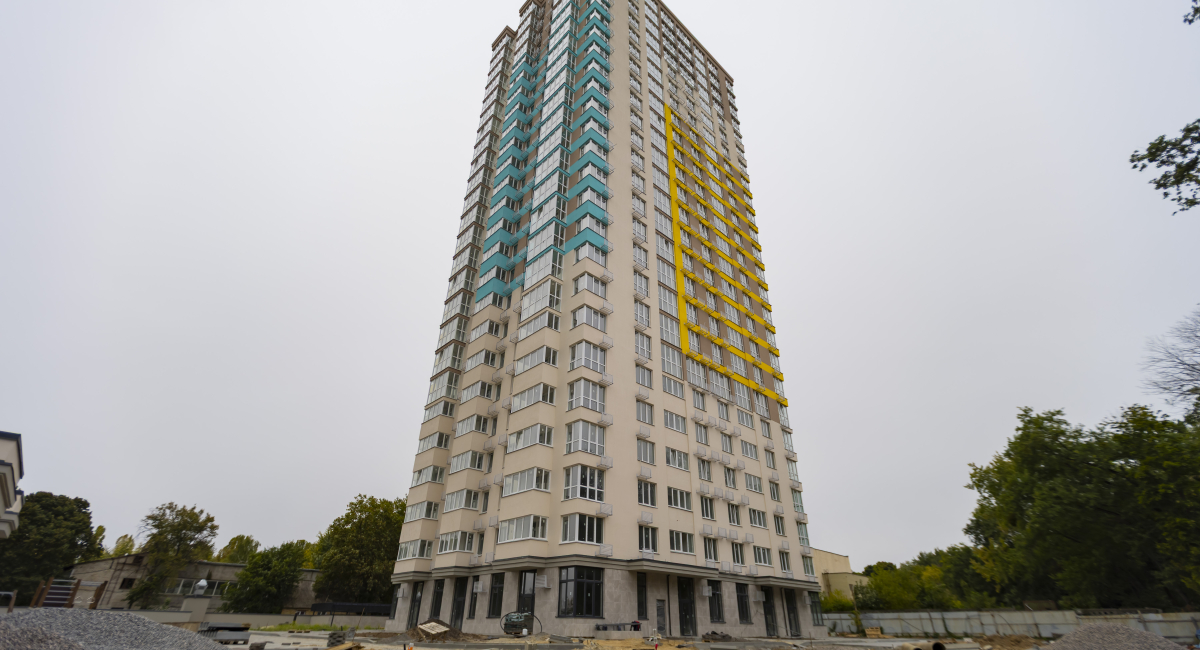

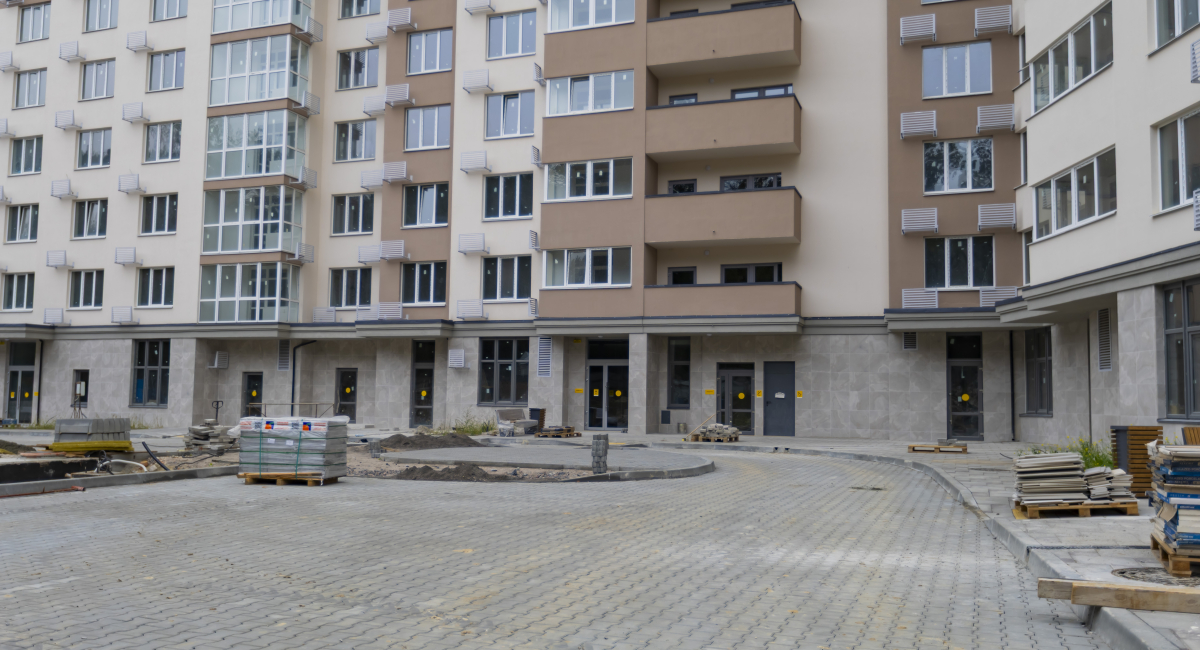

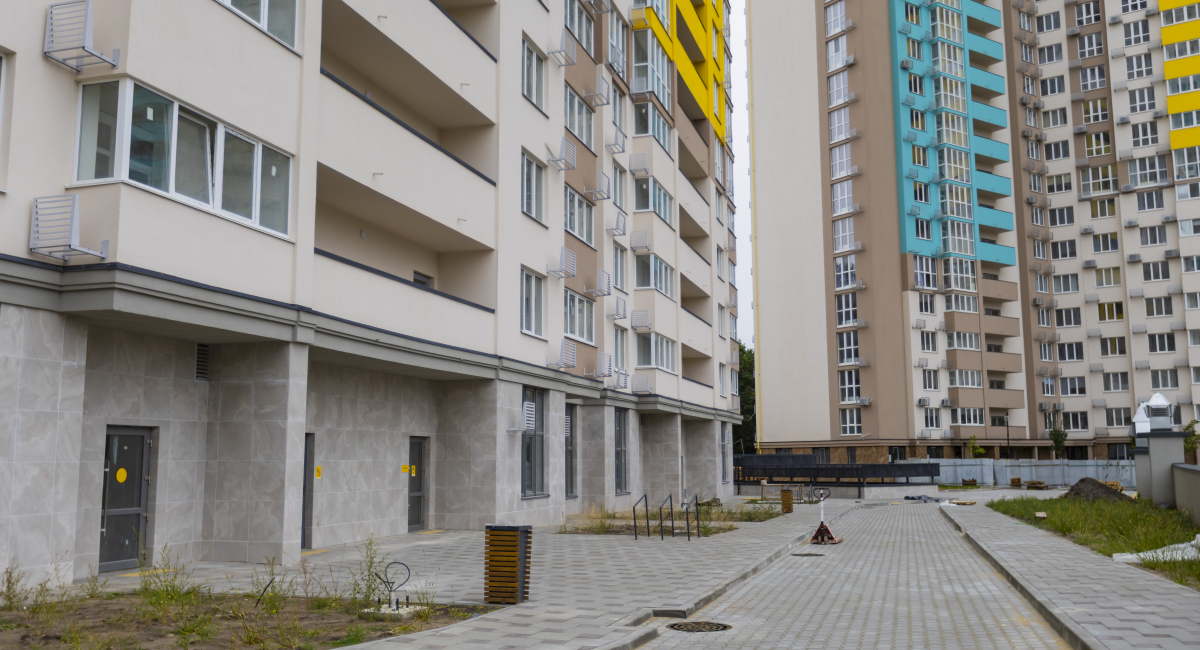

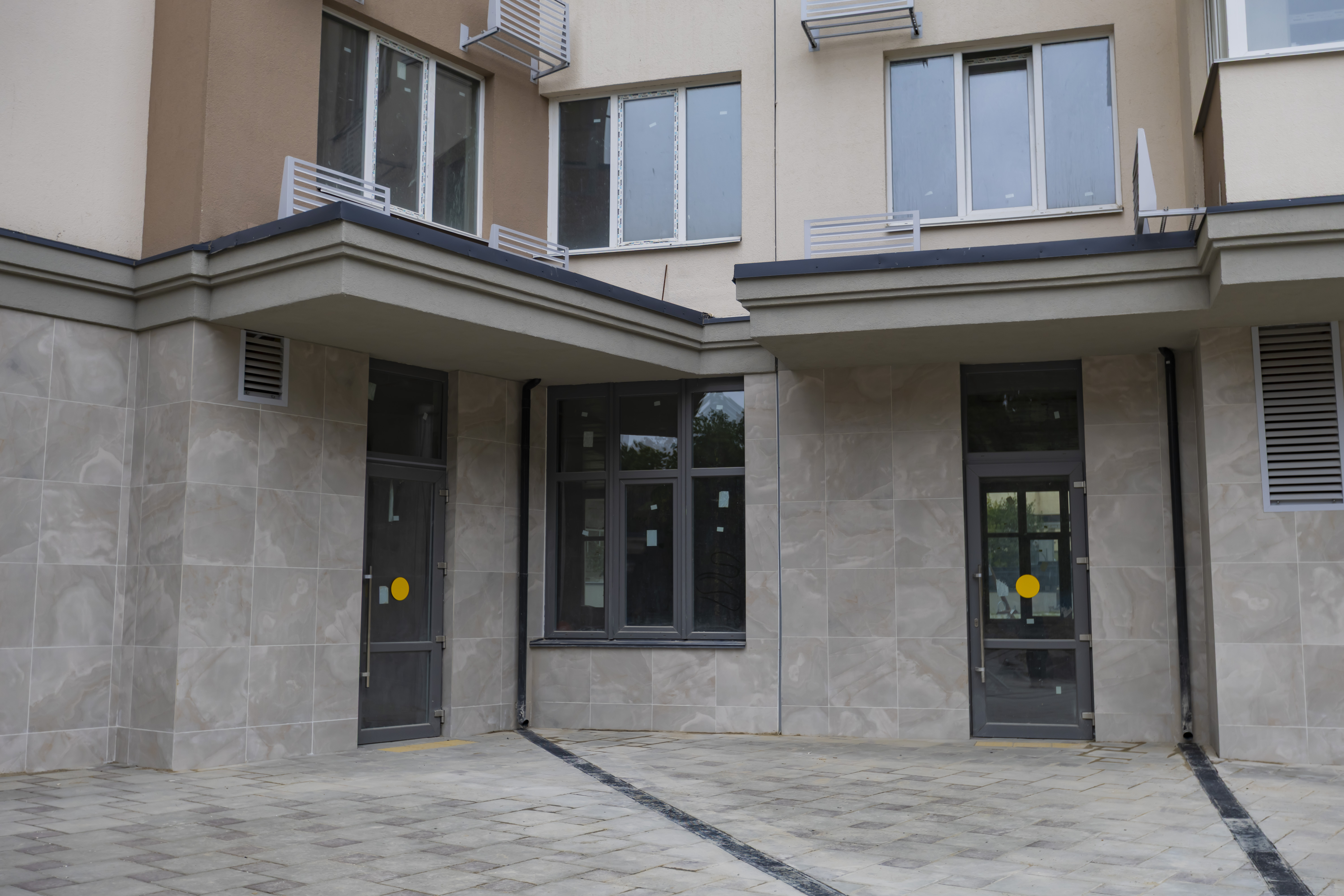

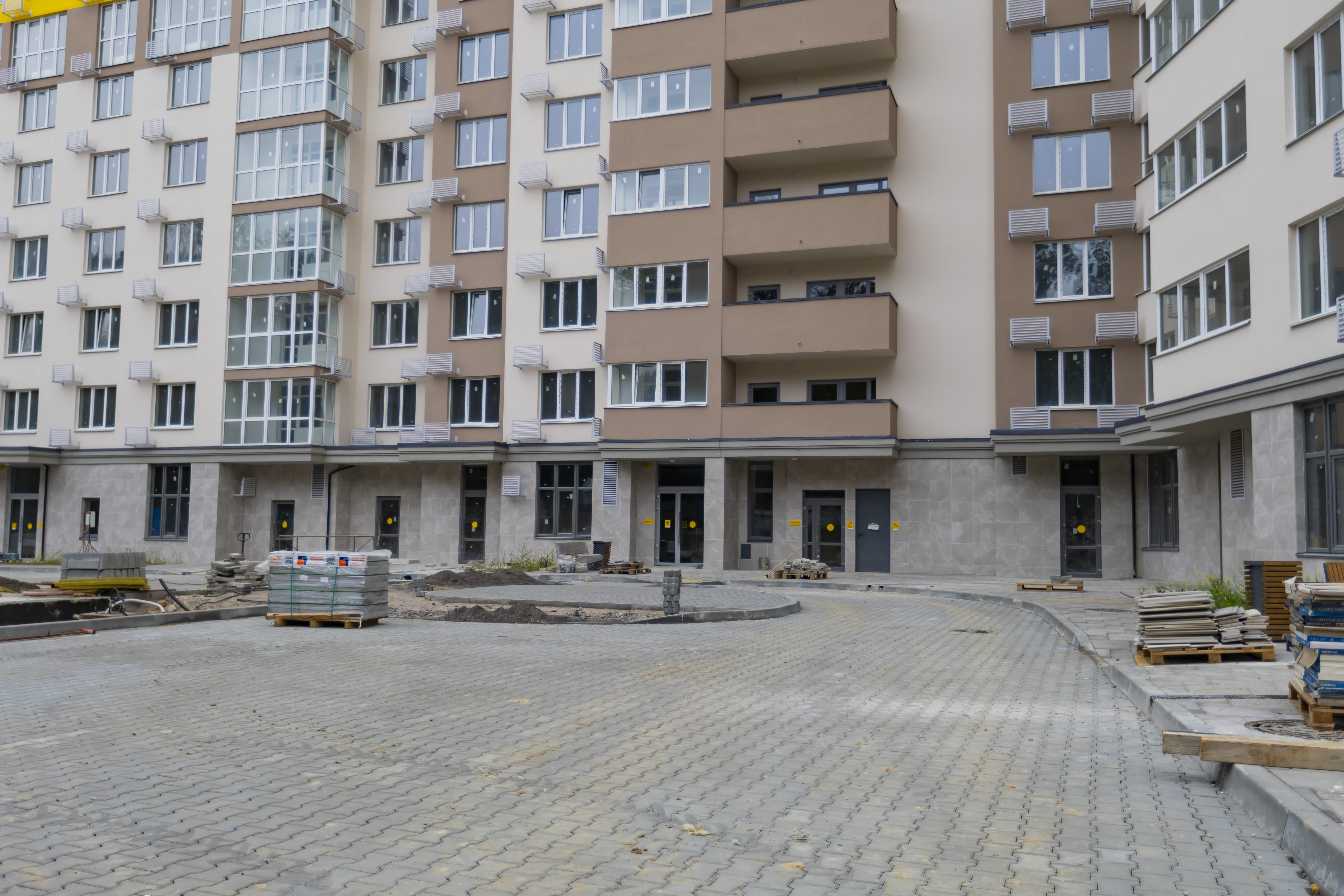

Будинок №5
Система внутрішнього водопостачання та каналізації - 90%.
Система внутрішнього електропостачання - 80%
Влаштування протипожежних систем - 90%
Влаштування входів в будинок - 98%
Система внутрішнього опалення - 90%.
Монтаж вентиляції та димовидалення - 90%.
Оздоблення місць загального користування - 92%.
Благоустрій території - 60%

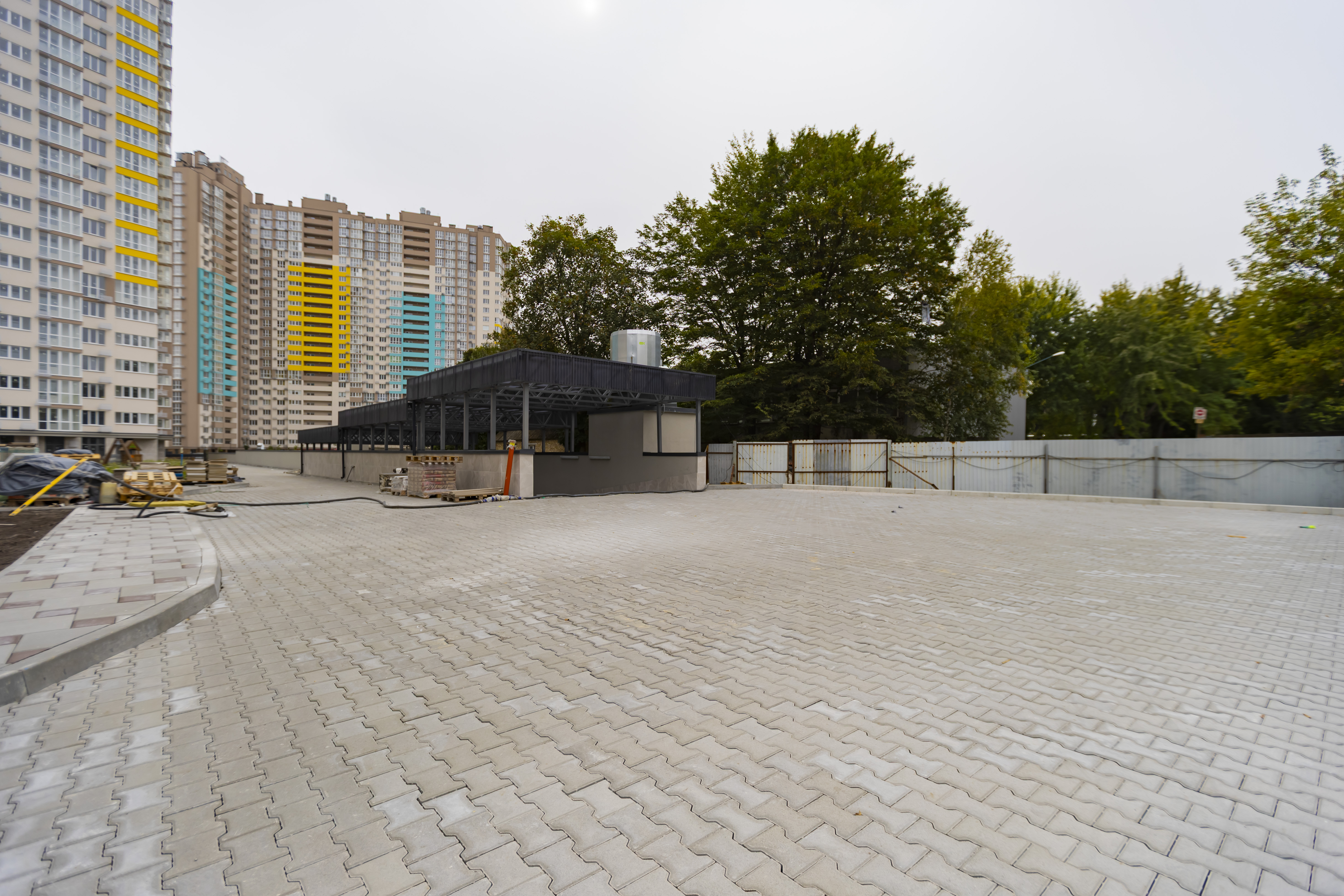

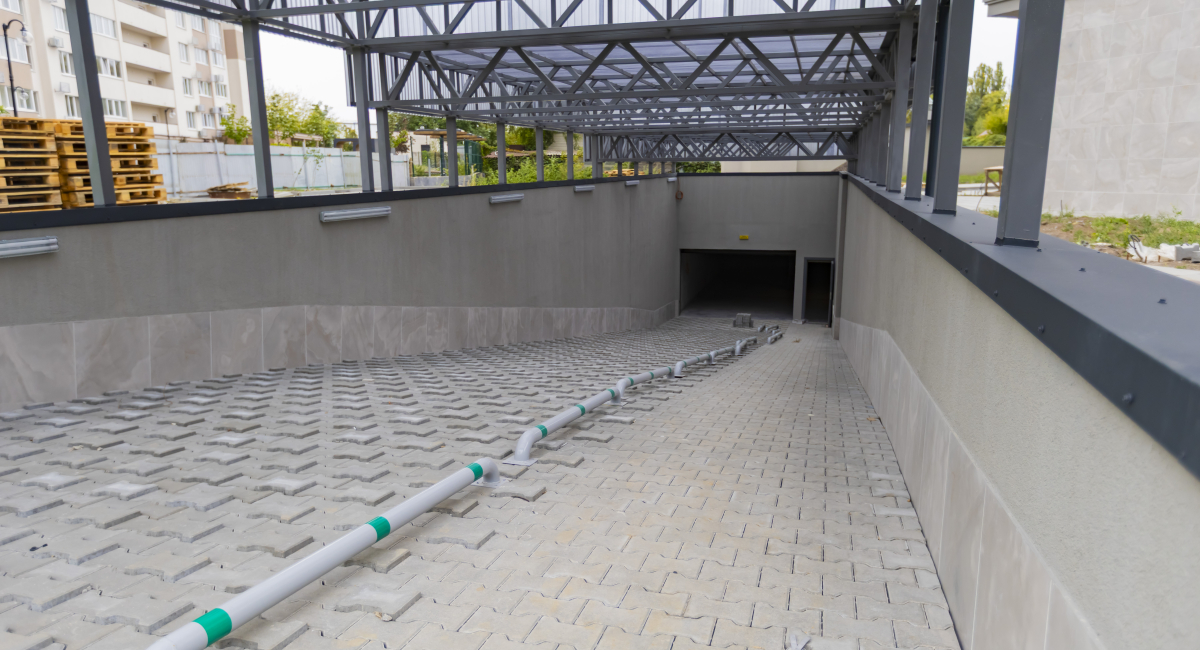

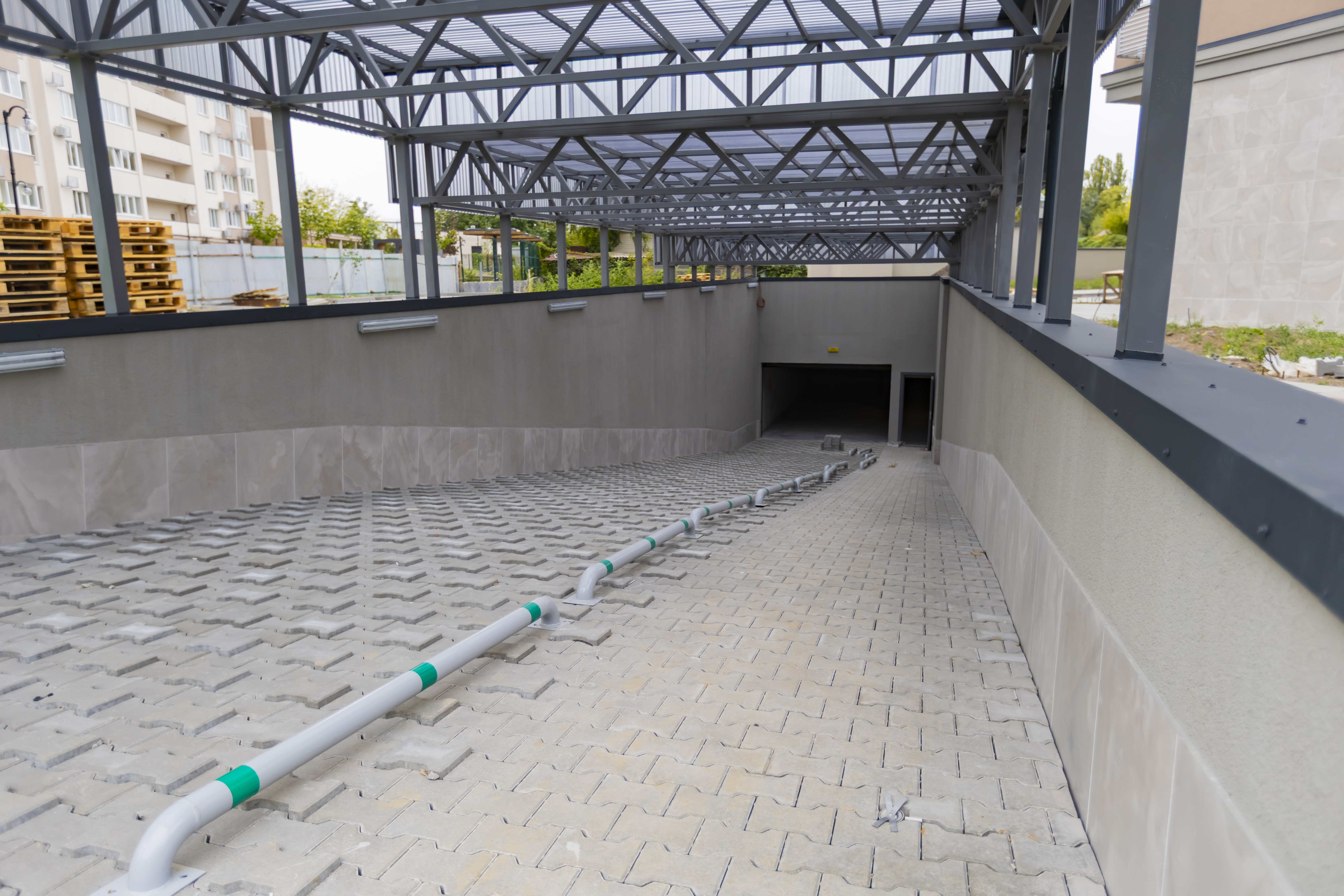

Паркінг
Частина 1-2:
Влаштування внутренньої інженерії ВК - 90%.
Влаштування внутренньої мережі вентиляції - 90%.
Оздоблення технічних приміщень - 100%.
Частина 3-4:
Влаштування внутренньої інженерії ВК - 90%.
Оздоблення технічних приміщень - 70%.
Монтаж металичних вхідних дверей, воріт та шлагбаумів -90%.
Влаштування зовнішнього оздоблення - 100%.
Частина 5:
Влаштування зовнішнього оздоблення парапетної стіни - 100%.
Влаштування внутренньої мережі вентиляції - 90%.
Частина 6:
Влаштування внутрішньої інженерії ВК - 90%.
Зовнішне оздоблення стін - 90%
Влаштування стяжки та наливної підлоги з пандусом - 100%
Більше фото динаміки у розділі "Хід будівництва".
